Budowa podjazdu: od projektu po wykonanie. Uniknij 7 błędów!

Daniel Malinowski.

20 sierpnia 2025

Budowa podjazdu: od projektu po wykonanie. Uniknij 7 błędów!

Ten kompleksowy poradnik pomoże Ci zaplanować i wykonać trwały oraz estetyczny podjazd samochodowy, niezależnie od tego, czy zdecydujesz się na samodzielne prace, czy skorzystasz z pomocy fachowców. Dowiesz się, jak uniknąć kosztownych błędów, wybrać najlepsze materiały i przeprowadzić każdy etap budowy krok po kroku.

Trwały i estetyczny podjazd kompleksowy przewodnik po budowie krok po kroku

  • Formalności: Sprawdź lokalne wymagania dotyczące zjazdu z drogi publicznej i pamiętaj o zagospodarowaniu wód opadowych na własnej działce.
  • Wybór materiału: Najpopularniejsza kostka brukowa (grubość 6-10 cm), płyty betonowe, kruszywo, płyty ażurowe lub beton wylewany każdy materiał ma swoje zalety i zastosowania.
  • Kluczowe etapy: Proces budowy obejmuje korytowanie, wykonanie solidnej podbudowy z kruszywa, podsypkę, układanie nawierzchni, spoinowanie i finalne zagęszczanie.
  • Odwodnienie: Niezbędne są odpowiednie spadki (min. 1-3%) oraz systemy odwodnienia liniowego, zwłaszcza przy wjeździe do garażu.
  • Koszty: Całkowity koszt wykonania podjazdu z kostki brukowej waha się od 240 zł do 400 zł za m², w zależności od materiału, robocizny i warunków gruntowych.
  • Najczęstsze błędy: Unikaj oszczędzania na podbudowie, ignorowania odwodnienia, układania kostki "na styk" oraz wyboru zbyt cienkiego materiału.

Planowanie podjazdu: od czego zacząć, by służył latami?

Zanim wbijesz pierwszą łopatę, musisz zadbać o formalności. Jeśli Twój podjazd ma być zjazdem z drogi publicznej, koniecznie zweryfikuj lokalne wymagania i ewentualnie uzyskaj zgodę zarządcy drogi. Procedury w ostatnich latach uległy uproszczeniu, ale nadal warto upewnić się, że wszystko jest zgodne z przepisami. Pamiętaj też o kluczowej kwestii prawnej: wody opadowe muszą być zagospodarowane na terenie własnej działki. Absolutnie zabronione jest kierowanie ich na ulicę lub działkę sąsiada, co wymusza odpowiednie planowanie spadków i systemów odwodnienia.

Kolejnym krokiem jest precyzyjne zaplanowanie wymiarów i kształtu podjazdu. Z mojego doświadczenia wiem, że to etap, na którym nie warto oszczędzać. Odpowiednie wymiary zapewnią komfortowe manewrowanie pojazdem, minimalizując ryzyko uszkodzeń i ułatwiając codzienne użytkowanie. Zastanów się, ile samochodów będzie korzystać z podjazdu i jak często.

Nie mogę wystarczająco podkreślić, jak ważne jest planowanie spadków i odwodnienia. To absolutnie niezbędny element projektu podjazdu, który zadecyduje o jego trwałości i funkcjonalności. Zalecam minimalne spadki na poziomie 1-3%, które skutecznie odprowadzą wodę. Szczególnie przy wjeździe do garażu kluczową rolę odgrywa odwodnienie liniowe, czyli korytka z rusztami. Pamiętaj, aby klasa wytrzymałości odwodnienia była dopasowana do obciążenia dla samochodów osobowych to minimum klasa B125.

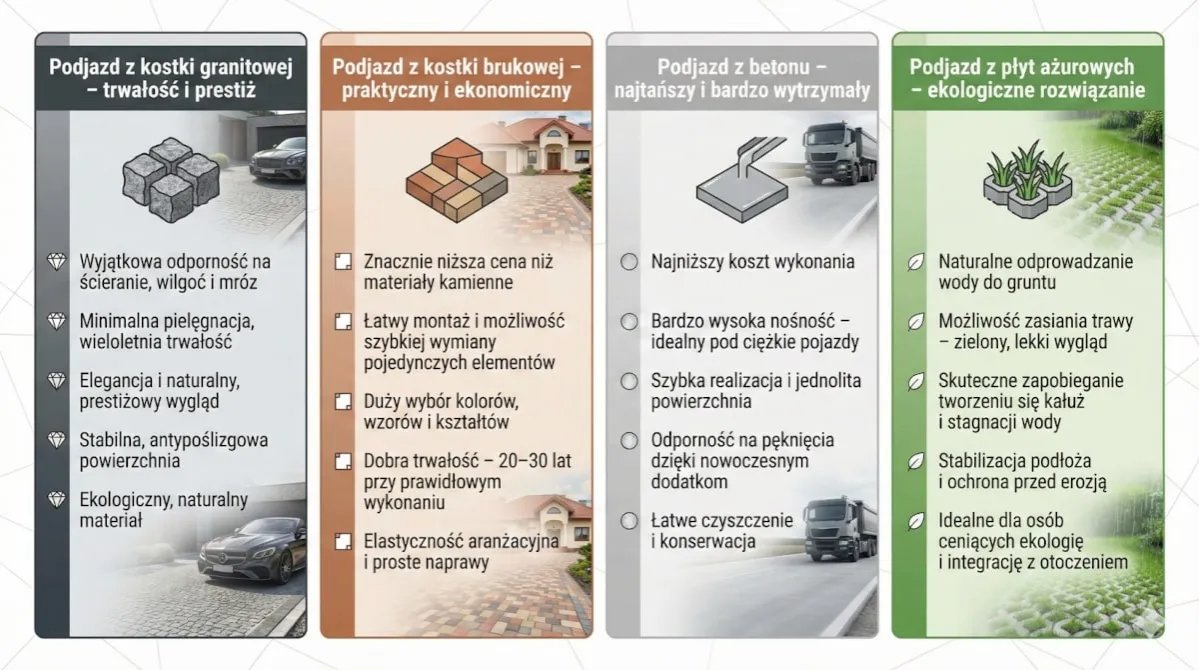

rodzaje materiałów na podjazd porównanie

Wybór materiału na podjazd: kostka, beton czy kruszywo?

W Polsce kostka brukowa betonowa to wciąż najpopularniejszy wybór, i szczerze mówiąc, trudno się temu dziwić. Jej trwałość, estetyka oraz szeroki wybór wzorów i kolorów sprawiają, że pasuje do niemal każdego otoczenia. Dla aut osobowych (do 3,5 t) zalecam kostkę o grubości minimum 6 cm, natomiast dla cięższych pojazdów, które mogą pojawić się na podjeździe, lepiej postawić na 8-10 cm.

Coraz częściej widzę, że inwestorzy decydują się na nowoczesne płyty betonowe wielkoformatowe. To świetna alternatywa, która nadaje podjazdowi minimalistyczny, elegancki wygląd. Jeśli zależy Ci na ekologii i zachowaniu powierzchni biologicznie czynnej, rozważ płyty ażurowe, czyli tzw. eko-kratki. Ich otwory można wypełnić kruszywem lub obsiać trawą. Innym ciekawym, nowoczesnym rozwiązaniem jest geokrata, często wykonana z tworzyw z recyklingu, która stabilizuje kruszywo lub grunt, zapewniając jednocześnie dobrą przepuszczalność wody.

Jeśli szukasz jednej z tańszych i łatwiejszych w wykonaniu opcji, która jednocześnie zapewnia dobrą przepuszczalność wody, postaw na kruszywo. Do wyboru masz żwir, grys czy tłuczeń, np. granitowe, wapienne lub dolomitowe. Alternatywą jest beton wylewany trwałe i solidne rozwiązanie, które można wykonać samodzielnie. Pamiętaj jednak, że wymaga on odpowiedniego przygotowania, w tym szalunków, zbrojenia oraz zastosowania betonu właściwej klasy, na przykład C16/20.

Przygotowałem dla Ciebie tabelę, która pomoże Ci zorientować się w orientacyjnych kosztach wykonania 1m² podjazdu z kostki betonowej. Pamiętaj, że są to wartości poglądowe i mogą się różnić w zależności od regionu, skomplikowania wzoru oraz warunków gruntowych.

Materiał Koszt materiału (orientacyjnie) Koszt robocizny (z podbudową) Całkowity koszt (orientacyjnie za 1m²)
Kostka betonowa 50-100 zł/m² 140-210 zł/m² 240-400 zł/m²
Korytowanie (dodatkowo) N/A 20-22 zł/m² N/A
Wykonanie podbudowy (dodatkowo) N/A 50-55 zł/m² N/A

Podbudowa podjazdu: klucz do trwałości krok po kroku

Podbudowa to serce każdego trwałego podjazdu. To od niej zależy, czy nawierzchnia będzie stabilna i odporna na obciążenia przez lata. Oto jak prawidłowo ją wykonać:

  1. Korytowanie, czyli jak głęboko kopać i co zrobić z ziemią? Pierwszym krokiem jest usunięcie wierzchniej warstwy ziemi, czyli humusu. Głębokość korytowania zależy od rodzaju gruntu i przewidywanego obciążenia, ale zazwyczaj wynosi od 20 do 50 cm. Pamiętaj, aby usunąć wszystkie korzenie i inne zanieczyszczenia. Ziemię z wykopu możesz wykorzystać do wyrównania terenu w innym miejscu działki lub po prostu ją wywieźć.

  2. Geowłóknina: tajna broń na trudnym, gliniastym gruncie. Jeśli masz do czynienia ze słabym, gliniastym gruntem, geowłóknina jest Twoim sprzymierzeńcem. Wyjaśniam dlaczego: pełni ona funkcję warstwy separacyjnej, która zapobiega mieszaniu się warstw podbudowy z gruntem rodzimym. Dzięki temu podbudowa zachowuje swoją stabilność, a podjazd nie będzie się zapadał. Rozłóż ją na dnie koryta, z zakładem około 10-15 cm.

  3. Warstwy podbudowy: jakie kruszywo wybrać i jak je właściwie zagęścić? To najważniejsza warstwa konstrukcyjna. Wykonuje się ją z kruszywa łamanego, takiego jak tłuczeń czy kliniec, o grubości od 20 do 40 cm. Kruszywo układaj warstwami, każdą z nich dokładnie zagęszczając mechanicznie za pomocą zagęszczarki. Pamiętaj, że to właśnie odpowiednie zagęszczenie decyduje o nośności podjazdu. Każda warstwa powinna być zagęszczona aż do momentu, gdy podłoże przestanie się uginać pod ciężarem zagęszczarki.

  4. Podsypka piaskowa: finalne przygotowanie podłoża pod nawierzchnię. Na tak przygotowanej podbudowie układamy cienką, 3-5 cm warstwę wyrównującą. Może to być czysty piasek lub mieszanka piaskowo-cementowa. Jej zadaniem jest precyzyjne wypoziomowanie podłoża, na którym bezpośrednio ułożysz nawierzchnię. Podsypkę należy starannie rozplantować i wyrównać, ale nie zagęszczać mechanicznie. Zostaw ją luźną, aby kostka mogła się w nią "wbić" podczas finalnego zagęszczania.

Układanie nawierzchni: praktyczne wskazówki dla różnych materiałów

Gdy podbudowa jest już gotowa, przychodzi czas na układanie nawierzchni. Niezależnie od wybranego materiału, precyzja i dbałość o szczegóły są kluczowe.

Jeśli zdecydowałeś się na kostkę brukową, zacznij od prawidłowego montażu obrzeży, które będą stabilizować całą konstrukcję. Następnie, krok po kroku, układaj kostkę, pamiętając o zachowaniu odpowiednich spadków (minimum 1-3%) w celu efektywnego odprowadzenia wody. Używaj młotka gumowego do dobijania kostki, poziomicy do kontroli płaszczyzny i sznurka do utrzymania prostych linii. Nie układaj kostki "na styk" zachowaj minimalne spoiny (około 3 mm), które zapewnią elastyczność nawierzchni i zapobiegną jej uszkodzeniom.

W przypadku podjazdu z betonu wylewanego, kluczowe jest prawidłowe wykonanie szalunków, które nadadzą kształt i wymiary. Niezbędne jest również zbrojenie, które zwiększy wytrzymałość betonu na pękanie. Pamiętaj, aby zastosować beton właściwej klasy, np. C16/20, i zapewnić odpowiednie dylatacje. Dylatacje to nacięcia lub szczeliny, które pozwalają betonowi swobodnie pracować pod wpływem zmian temperatury, zapobiegając powstawaniu pęknięć.

Jeśli wybrałeś kruszywo lub płyty ażurowe, proces jest znacznie uproszczony. Po przygotowaniu podbudowy wystarczy równomiernie rozłożyć kruszywo i je zagęścić, lub ułożyć płyty ażurowe i wypełnić je wybranym materiałem. To rozwiązania, które charakteryzują się łatwością i szybkością montażu, a ich zaletą jest również doskonała przepuszczalność wody.

Wykończenie i pielęgnacja podjazdu: zadbaj o trwałość i estetykę

Po ułożeniu nawierzchni, ostatnie etapy są równie ważne dla trwałości i estetyki podjazdu. Mówię tu o spoinowaniu i fugowaniu. Szczeliny między elementami nawierzchni, najczęściej kostką brukową, należy wypełnić płukanym piaskiem. To nie tylko zapobiega wyrastaniu chwastów, ale przede wszystkim stabilizuje całą nawierzchnię, sprawiając, że poszczególne elementy nie przesuwają się.

Następnie przychodzi czas na finalne zagęszczanie całej powierzchni. Użyj wibratora płytowego z gumową osłoną, aby nie uszkodzić nawierzchni. To kluczowy moment, który pozwala uzyskać równą i stabilną powierzchnię, odporną na osiadanie i deformacje. Bez tego kroku podjazd szybko straci swój pierwotny wygląd i funkcjonalność.

Aby podjazd służył Ci latami i zachował swoją estetykę, nie zapominaj o impregnacji i regularnym czyszczeniu. Impregnacja tworzy warstwę ochronną, która chroni nawierzchnię przed plamami z oleju, mrozem, wnikaniem brudu i powstawaniem wykwitów. Regularne czyszczenie, np. myjką ciśnieniową, pozwoli usunąć zabrudzenia i utrzymać podjazd w doskonałym stanie. Warto to robić przynajmniej raz w roku.

błędy przy budowie podjazdu zapadnięta kostka

Przeczytaj również: Podjazd z klińca: Jak zrobić trwały i tani? Poradnik DIY.

Najczęstsze błędy przy budowie podjazdu i jak ich uniknąć

Jako ekspert widziałem wiele podjazdów, które szybko straciły swoje walory użytkowe i estetyczne. Zazwyczaj przyczyną były powtarzające się błędy. Oto te najczęstsze i moje rady, jak ich uniknąć:

Niewłaściwie wykonana lub zbyt cienka podbudowa to prosta droga do katastrofy. Pamiętaj, że to najważniejsza warstwa konstrukcyjna. Oszczędzanie na niej prowadzi do zapadania się nawierzchni i powstawania kolein. Zawsze stosuj zalecane grubości kruszywa i dokładnie je zagęszczaj.

Ignorowanie prawidłowego odwodnienia to kolejny fatalny błąd. Zalegająca woda nie tylko wygląda nieestetycznie, ale zimą, zamarzając i rozmarzając, może prowadzić do poważnych uszkodzeń nawierzchni. Zawsze dbaj o odpowiednie spadki i rozważ montaż systemów odwodnienia liniowego.

Układanie kostki "na styk", bez zachowania minimalnych spoin (około 3 mm), skutkuje uszkodzeniami krawędzi (odpryskiwaniem). Nawierzchnia potrzebuje elastyczności, aby pracować pod wpływem obciążeń i zmian temperatury. Zawsze pamiętaj o fugach.

Wybór materiału o nieodpowiedniej grubości w stosunku do przewidywanego obciążenia to błąd, który prowadzi do szybkiego zużycia i uszkodzeń nawierzchni. Przypomnij sobie moje zalecenia: minimum 6 cm dla aut osobowych, 8-10 cm dla cięższych pojazdów.

Pominięcie geowłókniny, zwłaszcza na trudnych, gliniastych gruntach, to błąd, który może prowadzić do mieszania się warstw podbudowy i utraty stabilności podjazdu. Geowłóknina to tania polisa ubezpieczeniowa dla Twojego podjazdu.

Niewłaściwe zagęszczenie warstw podbudowy, czyli brak mechanicznego zagęszczania lub zbyt słabe zagęszczenie, skutkuje niestabilnością i zapadaniem się nawierzchni w przyszłości. Zagęszczarka to Twój najlepszy przyjaciel na tym etapie.

Na koniec, brak finalnego zagęszczania wibratorem płytowym po ułożeniu nawierzchni jest poważnym błędem. Prowadzi do nierówności, niestabilności kostki i szybkiego powstawania kolein. Ten krok "domyka" całą konstrukcję, zapewniając jej trwałość i estetykę na lata.

Źródło:

[1]

https://receptynadom.pl/woda-deszczowa-podjazdu-moze-wylewac-sie-ulice/

[2]

https://kb.pl/ogrody/podjazdy-i-sciezki/osiem-najpopularniejszych-bledow-przy-ukladaniu-kostki-brukowej/

[3]

https://kostkagt.pl/blog/post/jak-zbudowac-podjazd-z-kostki-brukowej.html

[4]

https://dom.wp.pl/najlepsze-materialy-na-niedrogi-podjazd-do-garazu-6368183512548993a

FAQ - Najczęstsze pytania

Jeśli podjazd jest zjazdem z drogi publicznej, sprawdź lokalne wymagania zarządcy drogi. Wody opadowe musisz zagospodarować na własnej działce, np. poprzez spadki (1-3%) i odwodnienie liniowe, nie możesz kierować ich na ulicę ani do sąsiada.

Dla samochodów osobowych (do 3,5 t) zalecana grubość kostki to minimum 6 cm. Jeśli przewidujesz ruch cięższych pojazdów, wybierz kostkę o grubości 8-10 cm, aby zapewnić trwałość i odporność na obciążenia.

Najczęstsze błędy to źle wykonana podbudowa, brak odwodnienia, układanie kostki "na styk" bez spoin, wybór zbyt cienkiego materiału, pominięcie geowłókniny na słabym gruncie oraz brak finalnego zagęszczania.

Całkowity koszt wykonania 1m² podjazdu z kostki brukowej waha się od około 240 zł do 400 zł. Cena zależy od kosztu materiału (50-100 zł/m²), robocizny (140-210 zł/m² z podbudową) oraz warunków gruntowych i regionu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0
rating-outline
rating-outline
rating-outline
rating-outline
rating-outline

Tagi

koszt wykonania podjazdu z kostki
/
jak zrobić podjazd na samochód
/
jak zbudować podjazd samochodowy
Autor Daniel Malinowski
Daniel Malinowski
Nazywam się Daniel Malinowski i od ponad 10 lat zajmuję się tematyką budownictwa oraz ogrodnictwa. Jako doświadczony twórca treści i analityk branżowy, mam na celu dostarczanie rzetelnych i aktualnych informacji, które pomagają czytelnikom zrozumieć złożoność tych dziedzin. Moje zainteresowania obejmują zarówno nowoczesne technologie w budownictwie, jak i praktyczne porady dotyczące pielęgnacji ogrodów, co pozwala mi na oferowanie wszechstronnych i wartościowych treści. Dzięki mojemu doświadczeniu w badaniu rynku oraz analizowaniu trendów, staram się upraszczać skomplikowane dane i przedstawiać je w przystępny sposób. Wierzę, że każdy powinien mieć dostęp do obiektywnych informacji, które wspierają podejmowanie świadomych decyzji w zakresie budowy i aranżacji przestrzeni. Moim celem jest nie tylko informowanie, ale także inspirowanie czytelników do twórczego podejścia do ich projektów budowlanych i ogrodniczych.

Napisz komentarz

Budowa podjazdu: od projektu po wykonanie. Uniknij 7 błędów!
